Этапы внедрения WMS: от обследования склада до промышленного запуска

Иван Ярославцев
22.10.2026
19 мин чтения

Разбираем, как проходит внедрение WMS — от обследования склада и проектирования процессов до промышленного запуска: какие работы выполняют на каждом этапе, кто участвует в проекте и по каким критериям оценивают готовность системы. Отдельно рассмотрим сроки, стоимость внедрения и ошибки, которые стоит учитывать при планировании.

Основные этапы внедрения WMS

Внедрение WMS обычно включает восемь этапов. Конкретный состав работ зависит от склада и выбранной системы, а некоторые задачи выполняются параллельно.

ЭтапЧто делаютРезультат
1. ОбследованиеИзучают складские процессы, данные и оборудованиеОпределены проблемы и цели проекта
2. ПроектированиеРазрабатывают целевые процессы и техническое заданиеСогласована модель работы склада
3. Настройка WMSНастраивают адресное хранение, задания, роли и алгоритмыПодготовлена рабочая конфигурация
4. ИнтеграцияНастраивают обмен с 1С, ERP и другими системамиДанные передаются по согласованным правилам
5. Подготовка складаПроверяют справочники, остатки, маркировку и оборудованиеСклад подготовлен к работе с WMS
6. ТестированиеПроверяют операции и обучают сотрудниковПодтверждена готовность к пилоту
7. ПилотВыполняют реальные операции на ограниченном участкеПроверена работа системы на складе
8. Промышленный запускПереводят склад на WMS и сопровождают первые сменыСклад работает под управлением WMS

После запуска систему стабилизируют: устраняют обнаруженные проблемы, проверяют показатели работы и передают решение в сопровождение.

Нужно решить похожую задачу?
Расскажите о проекте. Разберём требования и предложим подход к реализации.
Обязательно
Обязательно

Этап 1. Обследование склада и постановка целей

Проект начинается с изучения реальной работы склада. Регламенты и описания процессов помогают подготовиться к обследованию, но не всегда отражают ежедневную практику: сотрудники могут обходить неудобные процедуры, переносить задания на бумагу или самостоятельно выбирать места хранения.

Аналитик наблюдает за операциями на площадке, разговаривает с руководителем и сотрудниками разных смен. Важно проследить путь товара от прибытия до отгрузки, включая возвраты, пересортицу, недостачи и другие отклонения от стандартного процесса.

Что выясняют при обследовании:

  • Как устроен склад: зоны, стеллажи, адреса хранения, участки приёмки, отбора, упаковки и отгрузки.
  • Какие товары обрабатываются: штучные и коробочные позиции, палеты, партии, серии, товары со сроками годности.
  • Как выполняются операции, кто назначает задания и в каких местах сотрудники ожидают друг друга.
  • Какие документы и данные приходят из учётной системы и какие результаты нужно возвращать.
  • Какое оборудование используется: сканеры, терминалы сбора данных, принтеры этикеток, беспроводная сеть.
  • Какие показатели склад измеряет сегодня и где возникают потери времени или ошибки.

Например, комплектовщик может проходить весь склад ради одного заказа, хотя несколько заказов содержат одни и те же товары. Обследование покажет, возможен ли групповой отбор и что ему мешает: организация зон, система адресации или действующие правила распределения заданий. Решение принимают с учётом ассортимента и характера заказов, а не только возможности WMS.

Вместе с заказчиком формулируют цели проекта. «Ускорить склад» — слишком общее пожелание. Полезнее зафиксировать текущую продолжительность комплектации, долю ошибок и требования к точности остатков, а затем определить показатели, по которым будут оценивать изменения.

В обследовании должны участвовать те, кто отвечает и за организацию склада, и за информационные системы. Если решение согласовано только с ИТ-службой, может выясниться, что оно неудобно для кладовщиков; если только с руководителем склада — что необходимый обмен с ERP технически не предусмотрен.

Результат — описание текущих процессов, проблем, ограничений и измеримых целей внедрения. Оно становится основой для проектирования работы склада в WMS.

Этап 2. Проектирование процессов и подготовка технического задания

После обследования определяют, как склад должен работать с WMS. На этом этапе согласуют правила размещения, пополнения, отбора, инвентаризации и обработки нестандартных ситуаций.

Например, при поступлении палеты система может предложить свободную ячейку, подходящую по вместимости и условиям хранения. Но что делать, если ячейка фактически занята, хотя в системе она свободна? Проект должен описывать не только обычный маршрут товара, но и действия сотрудника при таком расхождении.

Для каждого процесса прорабатывают последовательность операций, участников и данные, необходимые для принятия решения. Определяют, какие действия WMS выполняет автоматически, какие требуют подтверждения сканированием, а какие доступны только руководителю смены.

На этапе проектирования также определяют, как реализовать будущие процессы: использовать готовую WMS, адаптировать её под особенности склада или разработать индивидуальное решение. Выбор зависит от требований к функциональности, интеграциям, производительности и дальнейшему развитию системы. О критериях выбора подробнее — в статье «Что такое WMS и как выбрать систему для склада». Выбранный подход влияет на состав технического задания, сроки и бюджет проекта.

В техническом задании фиксируют:

  • структуру зон и адресов хранения;
  • правила распределения товаров по ячейкам и формирования заданий;
  • порядок работы с партиями, сериями, сроками годности и упаковками, если это требуется;
  • роли пользователей и права на изменение данных;
  • состав интеграций и ответственность систем за документы и остатки;
  • требования к терминалам, печати этикеток и рабочим местам;
  • сценарии приёмочных испытаний и критерии успешного выполнения операций.

Разработчики должны иметь возможность проверить требования на конкретных примерах. Вместо формулировки «система должна удобно распределять задания» указывают условия: из каких заказов формируется волна отбора, какие ограничения учитываются и как меняется задание при отсутствии товара в ячейке.

Руководитель склада и ключевые пользователи участвуют в согласовании будущих процессов. Некоторые изменения затрагивают обязанности работников: например, свободный выбор адреса хранения заменяется заданием WMS с обязательным подтверждением сканированием. Такие правила следует объяснить до начала обучения.

Результат этапа — согласованная модель работы склада, техническое задание и план внедрения WMS. Они позволяют оценить объём настройки, разработки и подготовки площадки.

Этап 3. Настройка и доработка WMS

На основе технического задания команда проекта настраивает выбранную WMS или разрабатывает необходимые компоненты индивидуальной системы. В обоих случаях реализуют согласованные правила размещения, отбора, перемещения товаров и управления заданиями сотрудников.

В WMS создают зоны и типы адресов, задают ограничения на хранение, правила резервирования и отбора. Настраивают задания для сотрудников, права доступа, печатные формы, сообщения терминалов и отчёты для руководителей.

Например, товар с коротким сроком годности может получать приоритет при отборе, если на складе применяется соответствующее правило. Для крупногабаритных грузов система должна учитывать подходящие места хранения и допустимые способы перемещения. Эти условия задают исходя из реальных процессов, согласованных на предыдущем этапе.

Отдельно прорабатывают исключения. Что увидит комплектовщик, если сканирует товар не из задания? Может ли сотрудник самостоятельно заменить ячейку? Кто подтверждает расхождение при приёмке? Ответы должны отражаться в настройках и интерфейсах, а не оставаться только в инструкции.

Если стандартных возможностей выбранной WMS достаточно, процессы реализуют настройками. Доработка нужна там, где согласованные требования невозможно выполнить штатными средствами. Перед разработкой стоит оценить, не создаст ли нестандартная функция сложности при обновлении системы и дальнейшем сопровождении.

Результат этапа — настроенная конфигурация WMS и необходимые дополнения, прошедшие предварительную проверку отдельных функций. Полные цепочки складских операций проверят после подключения интеграций и подготовки тестовых данных.

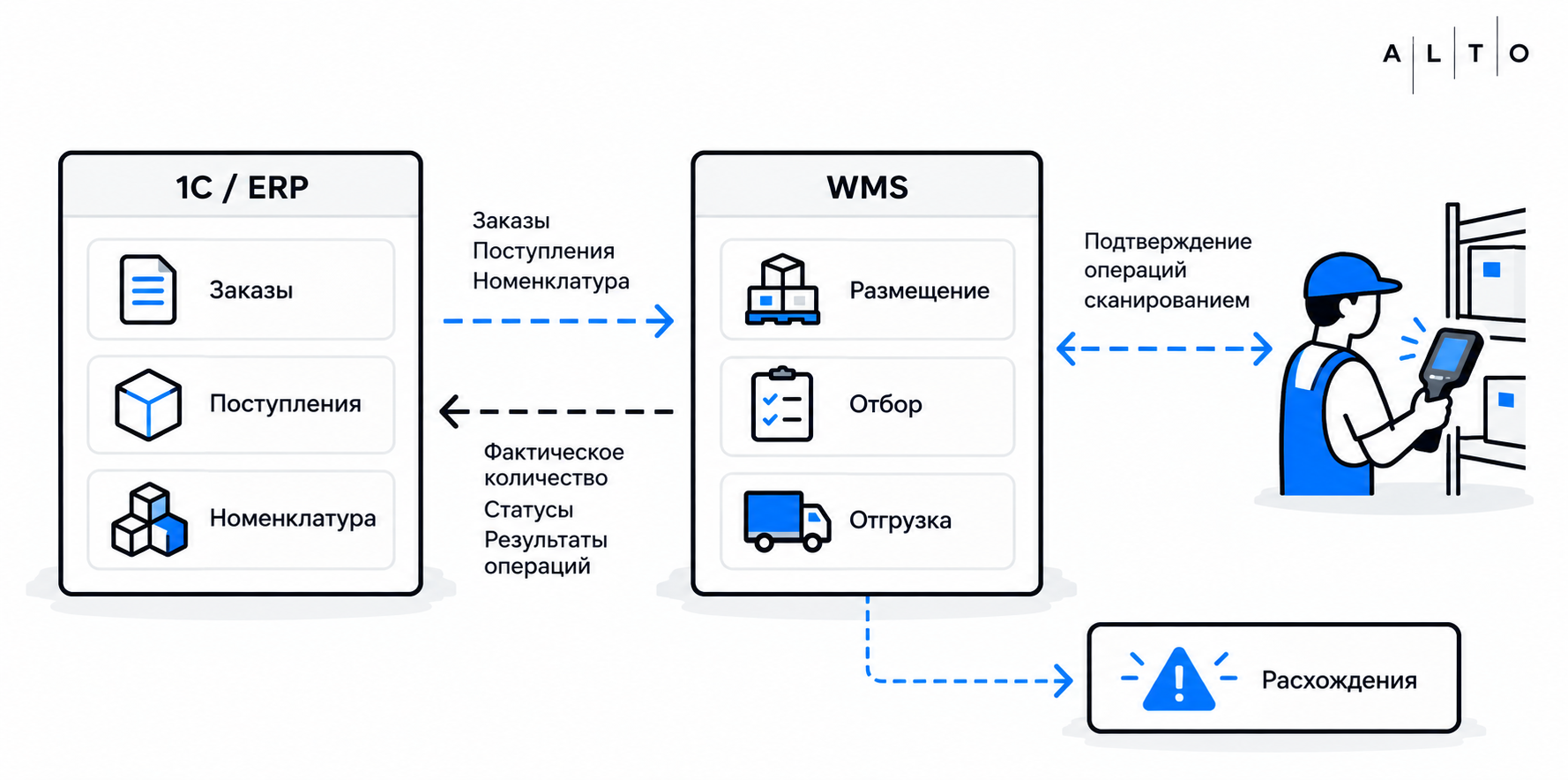

Этап 4. Интеграция WMS с учётными и корпоративными системами

WMS управляет складскими операциями, но обычно не работает изолированно. Заказы на отгрузку, поступления, номенклатура и другие данные поступают из учётной системы. После выполнения операций WMS передаёт результаты обратно.

Поэтому на этапе интеграции определяют, какие сведения должны передаваться между системами, в какой момент и какая программа считается источником достоверной информации.

Например, заказ на отгрузку создаётся в 1С:ERP и поступает в WMS. Складская система распределяет задания между сотрудниками, фиксирует отбор и упаковку. После завершения операции учётная система получает сведения о фактически отгруженных товарах и количестве.

Если заказы поступают из нескольких каналов продаж, их обработкой может управлять OMS — система управления заказами, а WMS отвечает за выполнение складских операций.

Особое внимание уделяют ситуациям, когда фактические действия на складе отличаются от исходного документа. Если при комплектации обнаружили недостачу, WMS должна передать результат так, чтобы в учётной системе не появилась отгрузка товара, который физически не был отправлен.

Что прорабатывают при интеграции:

  • состав передаваемых данных: товары, характеристики, единицы измерения, штрихкоды, контрагенты, документы и статусы операций;
  • направление и периодичность обмена для каждого типа данных;
  • правила изменения документов после передачи в WMS;
  • обработку расхождений, отмен и частично выполненных операций;
  • действия при недоступности одной из систем и порядок восстановления обмена;
  • защиту от повторной обработки одного документа.

Сложности возникают, когда в разных программах используются несовпадающие справочники или по-разному учитываются товарные характеристики. Например, одна система различает упаковки и штуки, а другая получает количество без информации о единице измерения. Такие расхождения нужно устранить в правилах обмена до начала эксплуатации.

Результат этапа — настроенные интеграции с описанными правилами передачи данных и обработки ошибок. Корректность обмена в полном цикле складских операций проверяют на этапе тестирования.

Этап 5. Подготовка данных и инфраструктуры склада

Даже правильно настроенная WMS не сможет управлять размещением и отбором, если в систему загружены некорректные остатки или фактические места хранения не соответствуют адресной структуре.

Подготовку начинают с проверки справочников. Для товаров уточняют артикулы, штрихкоды, единицы измерения, упаковки и другие характеристики, необходимые для складских операций. Если один товар заведён под несколькими кодами или у упаковки указана неправильная кратность, ошибки проявятся при приёмке и комплектации.

Затем подготавливают адресное пространство. Стеллажам, ячейкам и другим местам хранения присваивают адреса, соответствующие модели склада в WMS. Наносят маркировку, проверяют её читаемость и доступность для сканирования.

Отдельная задача — начальные остатки. Их необходимо связать с конкретными адресами хранения, партиями, сериями и другими признаками, если такой учёт предусмотрен проектом.

Для этого может потребоваться инвентаризация. Её порядок определяют с учётом текущей работы склада: где-то возможна остановка операций, а где-то приходится пересчитывать остатки по зонам и отдельно учитывать движения товаров во время пересчёта.

Параллельно готовят оборудование:

  • терминалы сбора данных и сканеры;
  • принтеры этикеток и расходные материалы;
  • рабочие места операторов;
  • беспроводную сеть в местах выполнения операций;
  • зарядные станции и резервные устройства, если они необходимы для непрерывной работы.

При проверке Wi-Fi важно пройти с терминалом реальные маршруты сотрудников, включая удалённые ряды, зоны приёмки и отгрузки. Наличие сети возле рабочего места администратора ещё не означает, что связь будет устойчивой между стеллажами.

Этап завершается, когда справочники приведены к согласованному виду, адреса промаркированы, оборудование готово к использованию, а порядок загрузки и сверки стартовых остатков определён. Саму финальную загрузку остатков привязывают к согласованному моменту перехода на WMS, чтобы данные не успели устареть.

Этап 6. Тестирование WMS и обучение сотрудников

Перед пилотной эксплуатацией проверяют, выполняет ли WMS операции, предусмотренные техническим заданием. Для этого используют тестовую среду, оборудование и набор данных, приближённых к условиям склада.

Проверка отдельной функции ещё не подтверждает готовность всей системы. Например, WMS может корректно создавать задание на отбор, но передавать в учётную систему неверный результат после частичной комплектации. Поэтому тестируют полные операционные сценарии.

Основные проверки:

  • приёмка товара с расхождением между документом и фактическим количеством;
  • размещение с учётом ограничений ячеек;
  • пополнение зоны отбора;
  • комплектация заказа, включая недостачу и замену места хранения;
  • упаковка, отгрузка и передача результатов в учётную систему;
  • инвентаризация и корректировка расхождений;
  • действия при потере связи с терминалом или временной недоступности интеграции.

Для каждого сценария заранее определяют ожидаемый результат. Если сотрудник сканирует неподходящий товар, система должна показать понятное предупреждение и не позволить незаметно завершить операцию с ошибкой.

Выявленные дефекты фиксируют, устраняют и проверяют повторно. Изменения в одном процессе могут повлиять на другие: например, корректировка правил резервирования затрагивает отбор, пополнение и доступные остатки.

Одновременно обучают сотрудников. Кладовщику важно самостоятельно выполнить приёмку, размещение и отбор на терминале. Оператору — разобраться с документами и исключениями. Руководителю склада — видеть состояние заданий, причины задержек и способы их устранения.

Обучение проводят по ролям и на типовых для конкретного склада ситуациях. Помимо штатных действий сотрудники должны знать, к кому обращаться при ошибке и какие операции нельзя исправлять самостоятельно.

Критерий завершения этапа — согласованные сценарии пройдены, критические дефекты устранены, а сотрудники, участвующие в пилоте, умеют выполнять свои операции. Оставшиеся замечания фиксируют с оценкой влияния на работу и ответственными за устранение.

Этап 7. Пилотная эксплуатация WMS

После тестирования WMS проверяют в условиях работающего склада. Для этого проводят пилотную эксплуатацию: запускают систему на ограниченном участке, где сотрудники выполняют реальные операции с товарами и документами.

Для пилота можно выбрать отдельную зону хранения, группу товаров или определённый поток заказов. Участок должен быть достаточно показательным, чтобы проверить основные процессы, но при возникновении проблемы она не должна останавливать работу всего склада.

Например, WMS сначала внедряют в зоне штучного отбора. Сотрудники получают задания на терминалы, сканируют адреса и товары, подтверждают комплектацию. Руководитель наблюдает, как система распределяет задания, а учётная программа получает результаты операций.

В отличие от тестирования, на пилоте становятся заметны проблемы, связанные с организацией работы. Маркировка может оказаться неудобной для сканирования, маршрут отбора — слишком длинным, а последовательность действий на терминале — непривычной для сотрудников.

Во время пилота отслеживают:

  • корректность движения товаров и изменения остатков;
  • выполнение операций без ручных обходных действий;
  • ошибки сканирования, задержки и незавершённые задания;
  • удобство работы сотрудников с терминалами;
  • расхождения между данными WMS и учётной системы;
  • фактическое время выполнения основных операций.

Проблемы фиксируют и разбирают вместе с сотрудниками склада. Причиной задержки может быть настройка WMS, неверный адрес хранения, недостаток оборудования или сам порядок выполнения операции. Решение зависит от установленной причины.

Продолжительность пилота определяют по результатам работы: необходимо пройти характерные для выбранного участка операции, включая исключения. Если отдельные сценарии возникают редко, их дополнительно проверяют по согласованной программе.

Переход к промышленному запуску возможен, когда пилотный участок стабильно выполняет операции, критические ошибки устранены, а ответственные со стороны заказчика и исполнителя подтвердили готовность к следующему этапу.

Этап 8. Промышленный запуск WMS

Промышленный запуск — переход склада на работу в WMS в согласованном объёме. В зависимости от масштаба проекта систему могут включать по зонам, процессам или сразу для всего склада. Способ перехода выбирают заранее, учитывая интенсивность отгрузок, возможность остановки операций и риски для бизнеса.

К моменту запуска должны быть определены дата и время перехода, ответственные сотрудники, порядок загрузки актуальных остатков и действия при технических сбоях.

Особенно внимательно планируют операции на границе двух систем. Например, если товар приняли до переключения, а размещать будут уже в WMS, необходимо заранее определить, как отразить эту операцию. Иначе одно поступление может оказаться учтённым дважды или не попасть в новую систему.

Перед запуском проверяют готовность по нескольким направлениям:

  • Данные. Начальные остатки сверены, а порядок учёта операций во время перехода согласован.
  • Системы. WMS и интеграции доступны, критические сценарии пройдены, резервное копирование выполнено.
  • Склад. Адресная маркировка, сеть и оборудование готовы к работе.
  • Сотрудники. Назначены ответственные за смены, поддержку и принятие решений при сбоях.
  • План перехода. Определено, когда прекращается работа по прежней схеме, как фиксируются незавершённые операции и при каких условиях возможен возврат к согласованному резервному порядку работы.

В первые смены после запуска нагрузка на поддержку обычно возрастает. Сотрудники сталкиваются с непривычными ситуациями, а часть ошибок проявляется только на реальном потоке товаров. Поэтому важно обеспечить быстрое взаимодействие между складом, внутренней ИТ-командой и внедренцами.

Оценивать первые результаты нужно по фактической работе склада. Заказы должны проходить основные этапы без потерь и дублирования данных, остатки — оставаться согласованными, а критические проблемы — устраняться в сроки, предусмотренные планом запуска.

Переход к промышленной эксплуатации WMS ещё не означает завершения проекта. После запуска систему необходимо стабилизировать.

Что происходит после запуска WMS

В первые недели эксплуатации собирают обращения сотрудников, анализируют ошибки и проверяют, как склад справляется с обычной и пиковой нагрузкой. Часть замечаний касается технических дефектов, часть — настроек процессов и организации работы.

Например, после запуска может выясниться, что зона отбора пополняется слишком поздно. Сотрудники простаивают в ожидании товара, хотя его достаточно в резервном хранении. В таком случае проверяют правила формирования заданий на пополнение, пороговые остатки и приоритеты операций.

Для оценки работы WMS используют показатели, связанные с целями проекта:

  • точность складских остатков;
  • долю заказов, собранных без ошибок;
  • время выполнения приёмки, отбора и отгрузки;
  • количество незавершённых заданий и причины задержек;
  • производительность сотрудников по сопоставимым операциям.

Чтобы увидеть изменения, результаты сравнивают с исходными показателями, зафиксированными до внедрения. При этом учитывают объём заказов, ассортимент и другие условия, влияющие на нагрузку.

По итогам стабилизации заказчику передают актуальную документацию, инструкции и порядок обращения в поддержку. Отдельно согласуют, кто отвечает за изменение складских правил, создание новых адресов и настройку прав пользователей.

Дальнейшее развитие WMS зависит от задач склада. Это может быть подключение дополнительных зон, изменение алгоритмов размещения, автоматизация новых операций или интеграция с оборудованием. Такие работы планируют отдельно, на основе данных эксплуатации и потребностей бизнеса.

Типичные ошибки при внедрении WMS

Даже при правильно выбранной системе внедрение может затянуться из-за проблем, которые обнаруживаются во время настройки или запуска. Чаще всего они связаны с подготовкой склада, качеством данных и недостаточной проверкой реальных операций.

Перенос существующих проблем в новую систему

Если сотрудники размещают товары без единых правил, а задания распределяются устно, установка WMS сама по себе не упорядочит работу склада.

Перед настройкой системы нужно определить, какие процессы можно сохранить, а какие придётся изменить. Иначе старые ограничения попадут в новую схему работы, а их исправление потребует дополнительных настроек и обучения.

Загрузка неточных остатков

При переходе на адресное хранение системе недостаточно знать общее количество товара. Необходимо определить, в каких ячейках он находится и какие характеристики нужно учитывать: партию, серию, срок годности или единицу измерения.

Если начальные остатки не совпадают с фактическим размещением, комплектовщики будут получать задания на отсутствующий товар. Сотрудники начнут перепроверять WMS вручную, а руководителю придётся разбирать постоянные расхождения.

Поэтому перед запуском согласуют порядок инвентаризации, загрузки остатков и учёта операций, выполняемых во время перехода.

Проверка только стандартных сценариев

Успешная приёмка и комплектация нескольких тестовых заказов ещё не показывают, как система поведёт себя при отклонениях.

Например, WMS выдала задание отобрать десять единиц товара, но сотрудник нашёл в ячейке только девять. Необходимо проверить, сможет ли он зафиксировать недостачу, как изменится задание и какие сведения получит учётная система.

Такие ситуации включают в программу испытаний вместе с отменой заказов, частичной отгрузкой, пересортицей и восстановлением обмена после сбоя.

Запуск без подготовленной команды

Если ключевые сотрудники не участвовали в тестировании, первые рабочие смены превращаются в обучение на текущих заказах. Ошибки приходится исправлять в условиях, когда от скорости работы склада уже зависят отгрузки клиентам.

До запуска сотрудники должны самостоятельно пройти свои операции на терминалах, а руководители смен — знать порядок действий при сбоях. На период перехода назначают ответственных за поддержку и определяют, какие проблемы требуют немедленной остановки операции.

Снизить риски помогает последовательная приёмка работ: к следующему этапу переходят после проверки результатов предыдущего, а критические замечания устраняют до промышленного запуска.

Сколько времени занимает внедрение WMS

Срок внедрения WMS зависит от масштаба склада, сложности процессов, количества интеграций и готовности заказчика к изменениям. Поэтому оценивать продолжительность проекта только по площади склада или числу товарных позиций некорректно.

Например, на небольшом складе могут действовать сложные правила работы с партиями, серийными номерами и сроками годности. Их настройка и проверка потребуют больше времени, чем автоматизация типовых операций на более крупном объекте.

На продолжительность проекта влияют несколько факторов:

  • Состояние исходных данных. Если в номенклатуре есть дубли, отсутствуют штрихкоды или фактические остатки расходятся с учётными, потребуется время на исправление.
  • Количество интеграций. Обмен с одной учётной системой обычно проще, чем взаимодействие WMS с ERP, транспортной системой, торговыми площадками и складским оборудованием.
  • Необходимость доработок. Типовые процессы можно настроить быстрее. Нестандартные алгоритмы отбора, размещения или обработки документов требуют отдельной разработки и испытаний.
  • Готовность инфраструктуры. Закупка терминалов, организация Wi-Fi и маркировка адресов иногда становятся ограничениями для запуска.
  • Участие сотрудников заказчика. Без своевременного согласования процессов, проверки данных и участия в тестировании проект может задерживаться даже при готовой программной части.

Часть работ выполняют параллельно. Например, пока специалисты настраивают WMS и интеграции, склад может готовить адресную маркировку, оборудование и справочники. Но к тестированию и запуску взаимосвязанные работы должны быть завершены.

Реалистичный график составляют после обследования склада и согласования объёма внедрения. В нём фиксируют сроки отдельных этапов, зависимости между ними и условия перехода к следующей работе. Резерв времени предусматривают для устранения обнаруженных ошибок и стабилизации системы после запуска.

При выборе исполнителя стоит уточнить, что именно входит в заявленный срок: только настройка WMS, запуск пилотной зоны или перевод всего склада в промышленную эксплуатацию. Без этого сравнение предложений разных компаний будет некорректным.

Из чего складывается стоимость внедрения WMS

Бюджет внедрения WMS включает больше расходов, чем приобретение программного обеспечения. Компании нужно подготовить склад, настроить систему под свои процессы, организовать обмен данными и обучить сотрудников.

На итоговую стоимость влияют:

  • Программное обеспечение. При внедрении готовой WMS учитывают стоимость лицензий. Если разрабатывают индивидуальную систему, бюджет включает её проектирование, программирование и тестирование. В обоих случаях могут потребоваться лицензии на платформу или сторонние компоненты.
  • Обследование и проектирование. Чем сложнее складские процессы и больше исключений, тем больше работы потребуется для подготовки технического решения.
  • Настройка и доработки. Использование штатных возможностей системы обычно требует меньше работ, чем разработка нестандартных алгоритмов.
  • Интеграции. Затраты зависят от количества подключаемых программ, состава данных и сложности обмена.
  • Оборудование и инфраструктура. В бюджет могут входить терминалы сбора данных, сканеры, принтеры этикеток, серверные ресурсы и организация беспроводной сети.
  • Тестирование, обучение и запуск. Объём работ зависит от числа сотрудников, смен, складских участков и выбранного порядка перехода.

Отдельно учитывают подготовку справочников, адресную маркировку и инвентаризацию. Эти работы может выполнять сам заказчик, но для проекта они всё равно требуют времени и ресурсов.

При сравнении коммерческих предложений важно проверять состав работ. В одной смете могут быть предусмотрены оборудование, обучение и поддержка после запуска, а в другой — только лицензии и настройка WMS.

Нужно учитывать и дальнейшие расходы: техническое сопровождение, обновления, изменение складских правил и подключение новых процессов.

Рассчитать бюджет можно после определения границ проекта. Обследование позволяет понять, какой функционал потребуется, что удастся реализовать стандартными средствами и какие изменения необходимы на самом складе.

Что важно перед началом проекта

Для старта внедрения заказчику потребуются руководитель склада, ключевые пользователи и ИТ-команда. Им предстоит согласовать правила работы, проверить исходные данные, участвовать в испытаниях и принять решение о переключении склада на WMS.

Alto разрабатывает WMS под процессы склада и интегрирует её с 1С, ERP и другими системами. Работу начинаем с обследования: изучаем операции склада, определяем требования и согласуем план внедрения. Обсудить проект имеет смысл после первичного описания текущих операций и проблем склада — так проще определить объём работ и состав команды.

Поделиться
ТелеграмВКонтакте
Нужно решить похожую задачу?
Расскажите о проекте. Разберём требования и предложим подход к реализации.
Обязательно
Обязательно
Была ли статья полезна?

Расскажите
о своей задаче,

Обязательно
Обязательно
Позвоним
Способ связи
Прикрепить файлы, можно несколько до 20 Мб
